旺季订单增加时,老板最容易看到的是销售额,最晚看到的却可能是采购预付款当天账户里缺钱。账面有应收,客户却要下周才付款;采购单已经下了,货仍未入库;供应商往来有应付,其中一部分又可以用此前预付款抵扣。若财务按月看余额、采购按单看金额、销售按客户催款,三个数字都可能正确,却无法回答“周四这笔钱付出去以后,周五还能不能履行客户订单”。资金安排必须回到日期、原单、现金状态与货物状态:先算未来每天的最低可用余额,再决定催收、分批采购、付款和供货顺序。本文用可核对的业务方法和教学算例说明,不把系统报表误称为自动资金预测或融资承诺。
先锁定同一个资金计划日期
把未来两周作为第一张滚动表的观察期,再向后看三十天;旺季交易密集时,近七天最好按天记录,不只按周汇总。每行写事件日期、原单编号、对象、金额、已确认现金状态、负责人和下一次核对时间。销售订单上的应收形成日、合同约定到期日、客户承诺日与银行实际到账日是四个日期;采购订单创建日、预付约定日、预计到货日、余款到期日同样不能合并。上月应收五十万元,不等于本周可以使用五十万元。财务先在同一截止时点锁定期初银行可用余额,扣除受限或已指定用途的资金,再把当天之前已批准却未划走的付款列成待发生支出。只有这样,滚动表的起点才不会被高估。
计划表至少有三层。第一层是已核实的现金:银行已入账的客户收款、已审批且日期确定的工资税费及供应商付款。第二层是高概率但尚未到账的现金:销售取得明确付款安排,财务仍须在约定日复核。第三层是争议或仅口头承诺:退货、质量扣款、对账差异尚未处理,不能放进保底资金。日末可用余额按“前一日余额+当日已确认或保守可确认流入-当日必须支付流出”滚动计算。老板要看的是整个周期最低的一天,而不只是月末仍有结余的汇总。可另外做乐观情景,但不能拿它批准当天无资金来源的付款。
下图是教学算例,与真实系统截图中的金额无关。D0 可用现金五十万元,D2 收到已核实的二十万元,D3 支付工资等不可延后支出二十五万元,D4 若向供应商预付六十万元,余额立即为负十五万元。D6 即使客户承诺四十万元,也无法倒填 D4 的缺口。先认出这十五万元的时间缺口,再讨论分批预付、改变到货批次或提前核实回款;直接说“总应收足够”会误导采购承诺。

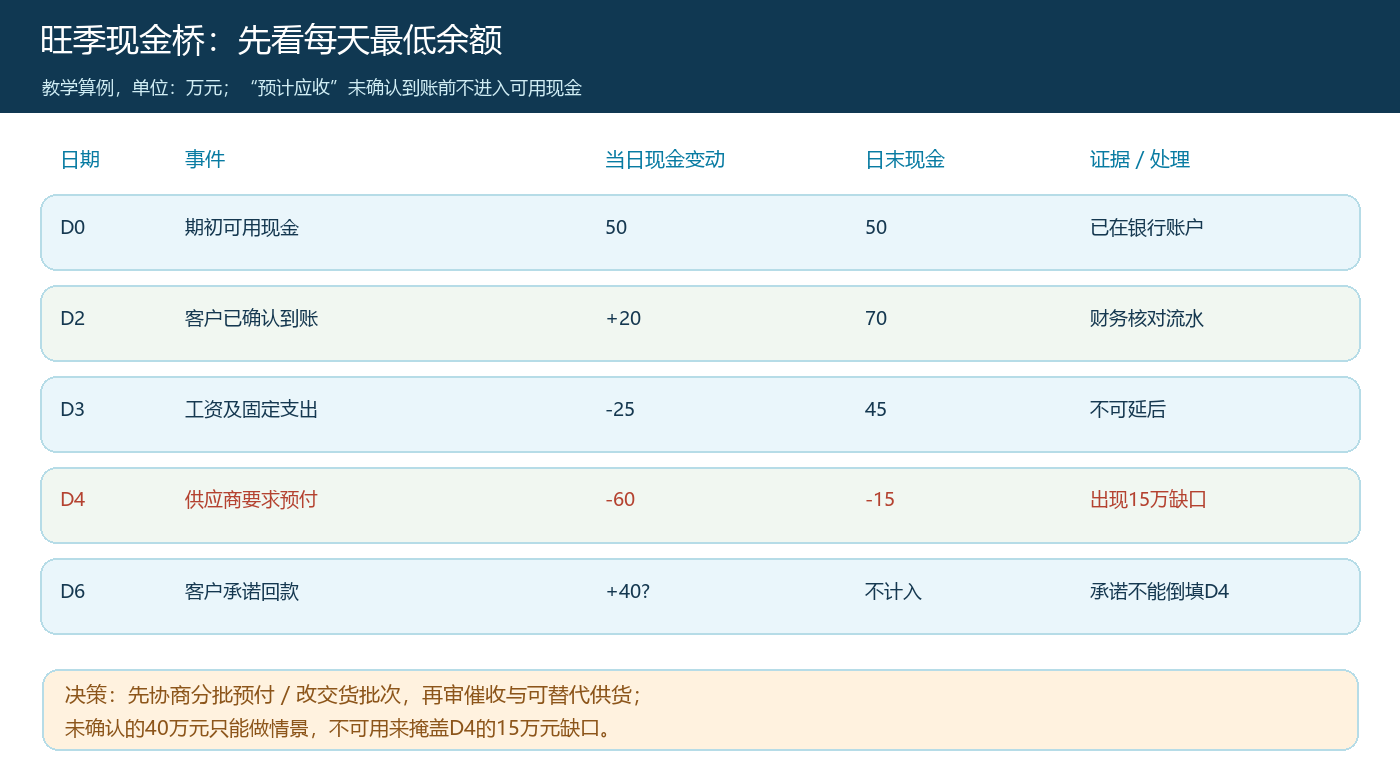

图1:现金桥把缺口定位到具体日期;D6 的承诺款是待核实情景,不是 D4 的可用现金。
应收先找原单和真实到期日,再给回款分级
财务从客户应收进入,不宜仅导出一个总额就平均分摊到未来几天。按客户查看订单应收、预存款、退货、已收和收款待审核,追到原销售单、合同账期及最近的对账记录。系统的应收汇总有助于发现待收对象,但“应收”是债权,不是到账。即使同一客户上月欠款较大,也可能约定月末统一对账、下月付款;反过来,金额较小的逾期欠款可能已影响继续供货。应收账龄可提示历史未收风险,真正的催收优先级仍要由原合同到期日、未核销金额、争议状态及客户近期履约共同决定。
以下真实界面展示了客户应收、订单应收、预存款和收款待审核等字段,可作为逐笔核对的入口。截图的演示数据不代表本篇现金桥里的客户或金额,也无法单凭界面判定哪笔钱明天到账。销售要在回款跟进记录里写明联系人、承诺日期、金额、关联订单与阻碍;财务在银行流水到达后核销到原单。付款截图、转账口头通知和“财务已收且核销完成”分属不同证据等级,未核销时不能重复把客户预存款与应收回款都记为现金流入。

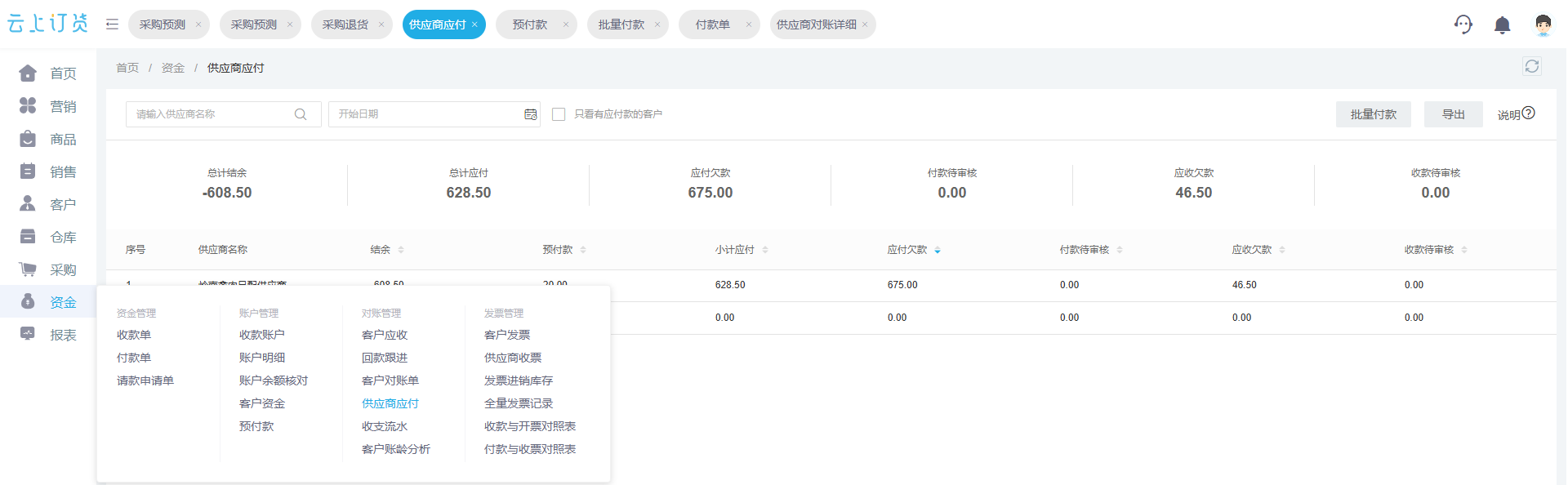

图2:客户应收界面是找原单与收款状态的入口;到账日期需另与银行及核销记录核对。
具体排催收单时,不妨把每笔款标为“已到账”“客户确认付款日且无争议”“预计但需对账”“争议或失约”。前两类也不能无条件合并:已到账可放入保底余额,客户确认付款日仍须设核实节点,并在未到账当天自动退出保底情景。销售负责人催收时应先给客户列出原订单、签收、退货、已付和未付差额,避免对方一提异议就无法继续沟通。对于逾期客户,是否暂停新赊销或改为现款下单,需要依合同、授信和客户关系由有权负责人批准,不能由一张账龄表替代判断。
应付要回到采购和付款条款,避免重复占用现金
供应商应付不是“采购订单金额减去一个汇总预付款”这么简单。一笔采购可能先支付订金,部分入库后按验收数量结余款;另一笔退货可冲应付;供应商历史预付款余额可能专款对应特定合同,不能随意抵扣新单。财务应沿着供应商、原采购单、入库单、退货单、预付款单、付款单逐笔核对,区分账面应付、已申请待审批付款、约定本周必须支付额和可依法依约抵扣的预付。若供应商要求“先付清才能发货”,采购要取到对方确认的付款与发货条件;若只是账面结余较高,却没有本周到期条款,不应把全部应付压到明天的现金桥里。
真实的供应商应付界面同时显示总计应付、预付款、小计应付、应付欠款和审批状态等字段。它能帮助查口径,不意味着界面汇总可以直接作为本周付款指令。尤其存在退货、预付及多批次入库时,须打开原单识别到底哪一部分尚欠、何时应付、已提交的付款单是否已经计入计划。图中演示账号的小额数字仅说明字段结构;资金桥里的六十万元是独立教学算例,绝不从此截图推算。

图3:供应商往来要拆成待付现金和可抵扣余额,并核对已审批未支付项目,防止同一笔采购重复占资。
采购经理可向供应商提出三种有证据的调整:把原定一次性预付改为两笔并确认各批发货,先到少量急需货并按验收结余款,或在合同允许下用既有预付抵扣。三者对现金日期和货到日期的影响不同,谈判结果须写回采购安排,不能在内部表上单方面把付款日期往后移。若供应商拒绝调整,财务应把原定日期保留在保底情景,并向老板展示缺口而非隐藏。付款前还要核收款账户、合同主体、审批权限与原单对应,旺季紧急不能跳过基本核验。
采购在途与客户缺口必须同时看:钱付出去不等于货到了
采购在途回答的是“已经采购但尚未成为可用库存的货在哪里”,不是资金余额。按商品、规格、仓库与采购单核对采购数量、已入库数量、未到数量、供应商确认的到货日和入库状态,再与客户销售订单中已承诺的发货日期及可用库存比较。采购单金额可能在合同签订时确认,现金却分预付和余款两次支出;货也可能分几批到仓。若把整单既计为当天应付,又把未到货当作今天可售库存,会在现金和履约上同时作出过度承诺。

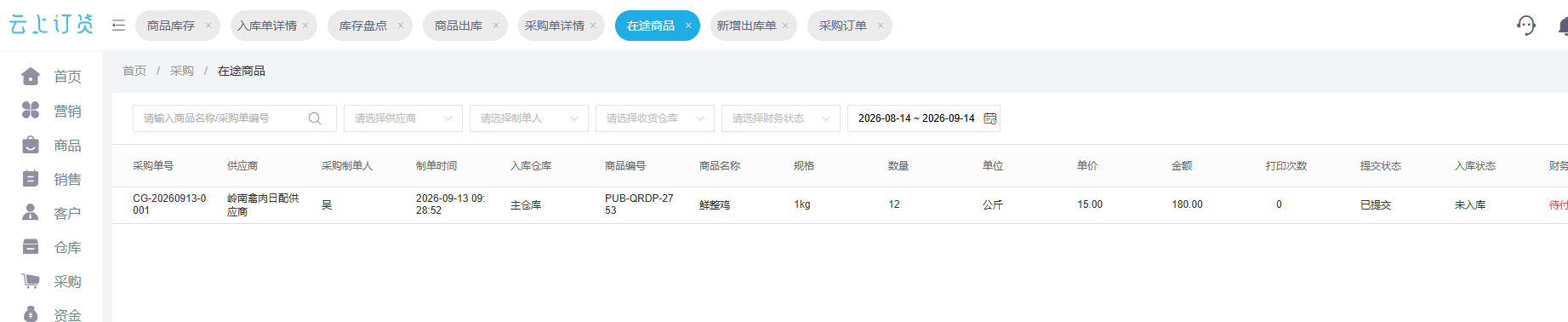

下面的真实“在途商品”界面能看到采购单号、供应商、商品、数量、金额、入库状态等字段。展示的是如何回到具体采购行确认未到,不代表图中的演示商品就是本文旺季算例的缺货品。采购要进一步联系供应商确定交期,仓库以实际入库、质检和可用数量更新承诺。对客户商城端已经确认的订单,销售不得因采购单“已提交”就说可以立即发货;需要先核对可用库存或已确认到货日期。客户同意拆单、替代或调整发货日时,把同意和新承诺留在原订单链路。

图4:在途界面用于识别未入库的采购;可售数量必须经仓库实际入库和占用核对。

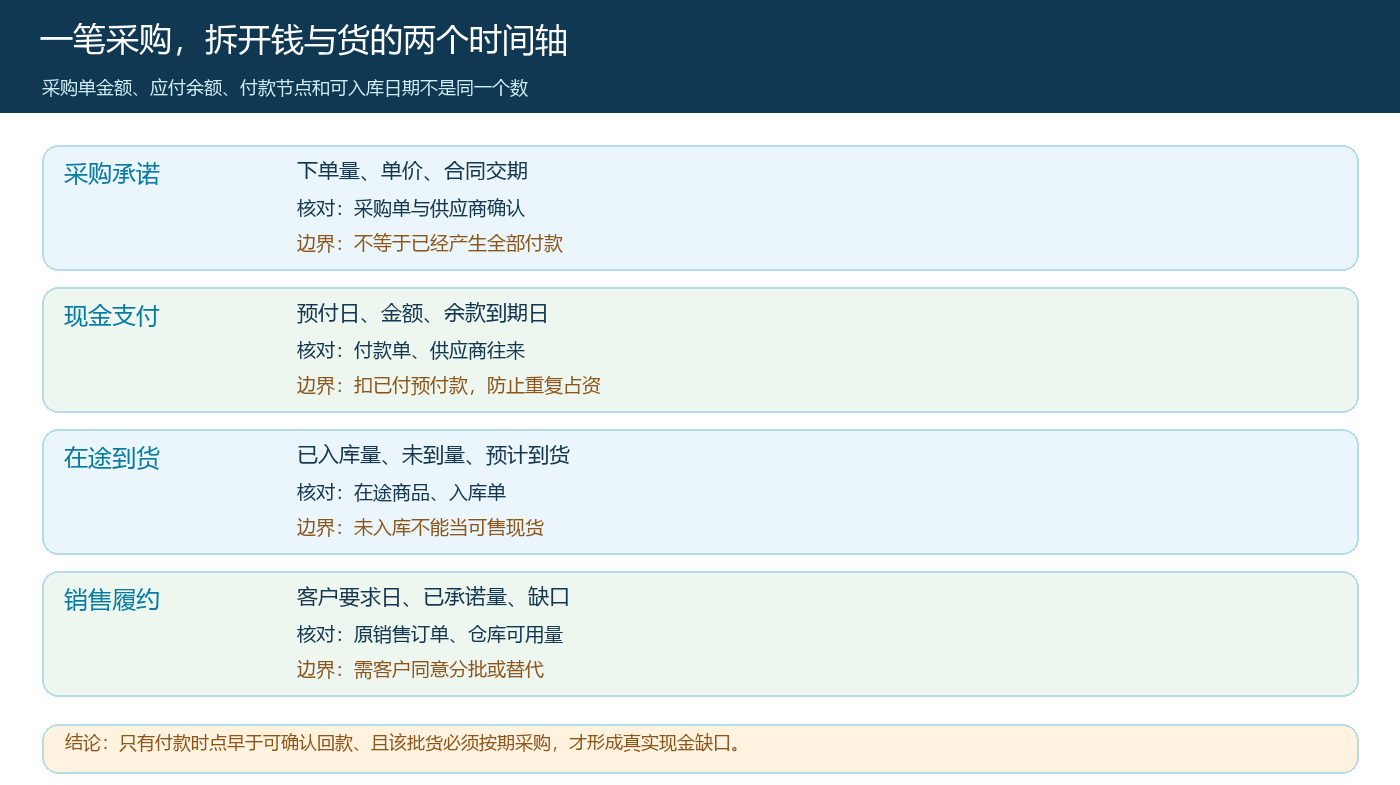

把一笔采购拆成钱与货的两个时间轴,才看得清最危险的组合:预付款在周四,预计到货在下周二,客户原订单要求本周五发货。即使财务能挪出预付款,货仍赶不上交期;反过来,现货足够且本批采购尚未到付款期限时,也不应为“看起来缺货”而提前支付。如下图所示,采购承诺、现金支付、在途到货和销售履约每一环有自己的来源与完成条件;缺哪一个证据,就不能把整条链路标成已解决。

图5:货物流与资金流在同一原单上对齐,才能判断是缺钱、缺货,还是两者同时存在。
让催收、付款和供货顺序成为一张可审批的动作表
回到前述 D4 缺十五万元的算例,第一种动作是财务与采购共同谈判:如果供应商同意把六十万元预付改为 D4 先付三十五万元、D7 到第一批货后再付二十五万元,D4 的保底余额由负十五万元改为十万元;但第一批货是否足够履行本周客户订单,还要看数量与到货确认。第二种动作是销售把一笔已无争议的客户款从 D6 提前到 D3,只有客户实际付款并经财务核实,才能更新保底桥。第三种动作是将非急需商品的采购顺延,把现金留给已签约且违约成本更高的订单。三种动作可能组合,但任何一项没有对方确认或内部审批时,都仍作为待办,不能先改现金桥显示“已解决”。
排序不能只按客户大、毛利高或供应商催得急。先把不可延后的工资税费、已经到期的合同付款及必须保障的客户承诺列为刚性约束;然后比较每一项采购对具体销售订单的贡献、真实可用库存、替代方案、供应商付款条款和延期后果。某客户预付了订金且约定周五交货,可能比一笔尚未确认的高毛利意向单优先;某供应商断供会影响十个订单,也可能比单个大客户的非急需备货优先。决策表应记录“原承诺—现金缺口日—货缺口日—可选动作—所需确认—影响客户—批准人—复核日”,让老板能看见取舍的代价,而不只是看到一个红色缺口。
执行责任也应分清。财务每天核银行到账、实际付款和最低现金余额,并把收款待审核、退货冲抵与预付余额核实;销售负责原单对账、客户付款与改期同意;采购负责供应商确认、分批供货和付款条件;仓库负责实际入库、可用数量及客户订单占用;老板或授权负责人批准例外顺序。每天固定时点冻结当日版本,重大新订单或客户失约时立即重算未来七天,而不是等月底。每次调整都留原版本和变更原因,这样旺季过后才能分辨问题是客户付款拖延、供应商交期失约,还是内部提前承诺、重复采购造成。
用三项结果验收资金安排是否真的有效
第一项是最低现金余额是否仍越过底线。核对计划日与实际日的银行可用金额、已付金额和未付到期项;若靠把争议应收提前记入才显示安全,说明计划没有通过。第二项是客户承诺是否兑现。抽查被本次付款顺序影响的销售订单,逐笔核签收、延期同意或替代同意,不能用“采购已下单”充当已履约。第三项是原单能否闭环。对至少一笔预付采购追到供应商确认、分批入库、余款支付或退货结算,再对一笔催收追到银行到账、核销和对应客户应收减少;未完成的要有负责人和截止日。
旺季后复盘时,可比较计划和实际差异,把差异归入客户失约、到货延期、数量变化、费用漏列或内部审核延误。若同一类型连续出现,就调整授信、采购预付比例、客户承诺规则或库存策略,而不是下次继续把表做得更漂亮。商猫云链系统的应收、供应商往来、采购在途和订单记录提供的是可追溯证据;现金使用顺序、客户改期和供应商付款安排仍需真实交易对方确认及企业授权审批。只有这几条证据链同时闭合,账面上“有利润却没钱进货”的问题才可能被提前发现并实际纠正。
