定制产品、软装项目与眼镜参数交付方案

软装项目分阶段收款与交货,怎样核对每阶段未收和未交内容

文中场景与数据用于说明业务处理方法。

一家软装企业承接十万元的住宅项目:客厅窗帘三万元、卧室窗帘三万元、两处墙板各两万元。合同约定签约收三万元定金,两套窗帘安装验收后收四万元,墙板全部验收后收三万元尾款。现在窗帘均已签收、第一处墙板也验收,第二处墙板延期;客户累计付了五万五千元。老板若只看“合同还差四万五千元”就催全款,客户会认为尾款条件尚未满足;若只看“已经收了五万五千元”就安排继续施工,又容易忽略已到期的第二笔款还有一万五千元未收。项目要同时建立两本能互相对应的账:一边按合同节点算“已到期、已收、应催、尚未到期”,另一边按具体空间和明细算“应交、已验收、待安装、待整改”。两本账以同一项目订单和变更版本关联,但不能互相替代。

签约时先把付款节点和交付明细写成可核对的条件

十万元总额看似简单,实际至少包含四项交付:客厅窗帘三万、卧室窗帘三万、第一处墙板两万、第二处墙板两万,合计十万。每一项要标注空间、产品配置、尺寸或定制参数、客户已确认的样式与数量、预计安装日和验收人。窗帘“一套”若拆成轨道、面料和安装服务,还要明确哪些一起构成该空间的验收,避免仓库发出了面料,就把整套窗帘认定为已交。客户看的是装修结果,仓库看的是单品出库,安装团队看的是现场完成;项目经理须把三种状态连接起来。

付款也要把触发条件写具体。本文的三万元定金在签约生效时到期;四万元中期款在客厅和卧室两套窗帘都安装并经客户确认后到期;三万元尾款在两处墙板安装并验收后到期。每个节点的金额合计十万,但“合同金额十万”和“此刻应收十万”不是同一数。销售签约时应让客户看懂每个节点,而不是将“货到付款”写成一句没有对象的备注。若合同实际还约定尺寸复核、生产完成或到货付款,应按双方约定调整节点,本例只是便于计算的演示。

项目订单应保留一个稳定编号,报价和设计版本指向已获客户确认的方案。财务收款记录标项目编号与付款节点,施工和仓库记录标同一编号及空间明细。商猫云链中的客户、定制商品、订单、发货、收款与售后记录可以承接这些业务事实;若阶段节点需在企业现用配置中以项目表或订单附件管理,要把它与原订单相连,不宜宣传为系统自动判断安装验收。没有统一项目编号,后续同一客户的另一套房、补单或售后款就可能混进来。

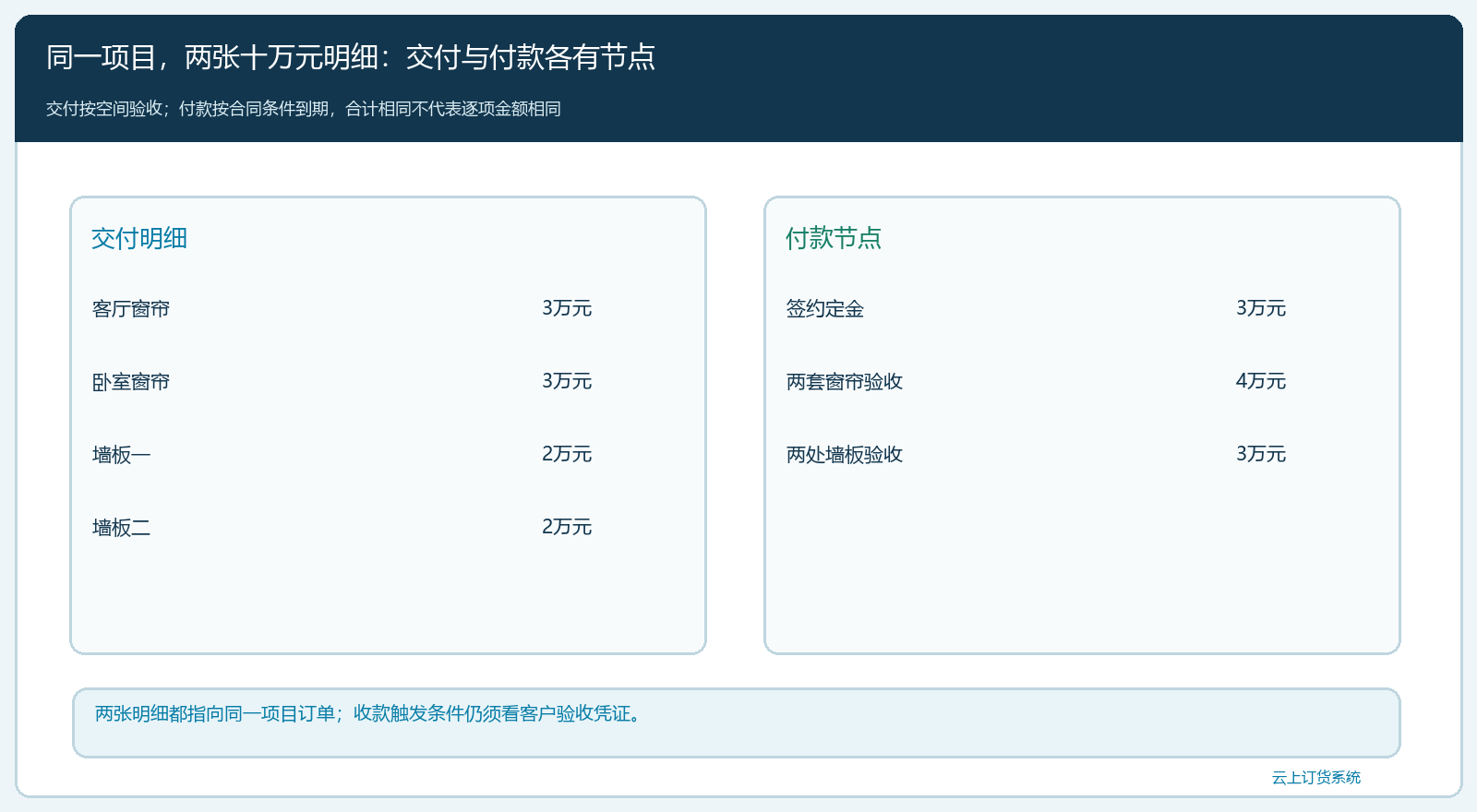

软装合同交付明细与付款节点对应图

图1:四项交付明细合计十万元,三笔付款节点也合计十万元;中期款和尾款的到期条件由相应验收触发。

窗帘和墙板按空间核“已到货、已安装、已验收”

现时状态是客厅、卧室两套窗帘均验收完成,第一处墙板验收完成,第二处墙板尚未交付。交付价值按合同明细算,已验收三万加三万加两万,共八万元;未交的第二处墙板两万元。项目经理还要看这两万元的内部状态:尚未采购、供方制作中、已经到仓、在途还是现场安装后待整改。每一种状态都影响客户下一步能否按时验收,不能用“未交两万”四个字替代。若第一处墙板只是到货未安装,则已验收价值应是六万、尚未完成交付为四万,而不是因仓库已经出库就记八万。

以第二处墙板为例,采购可能已向供方付了材料款,仓库也已收货,但现场因墙面尺寸与设计不同而暂不能安装。这是交付风险,不是客户已验收;项目经理应保留现场测量、变更确认、预计返工日期和责任人。若现场安装完成但客户指出划痕,状态应列“安装完、验收未通过,待整改”,不能把它藏在售后群里,同时让财务将尾款计成已到期。真正触发尾款的,应是合同约定的两处墙板验收条件满足,并有客户确认依据。

分阶段配送还会产生“已发但未装”的中间状态。仓库按客厅窗帘、卧室窗帘和两处墙板分别建立出库或送货记录;司机签收只证明货到项目现场,不自动证明定制尺寸正确、安装完成。安装人员完工后上传现场记录,由项目经理和客户核验相应空间。若客户要求一处墙板延期入场,销售把客户同意的改期附在原项目上,仓库不可把相应物料悄悄转卖给别的项目,采购也不能因为原交期没完成就重复下单。

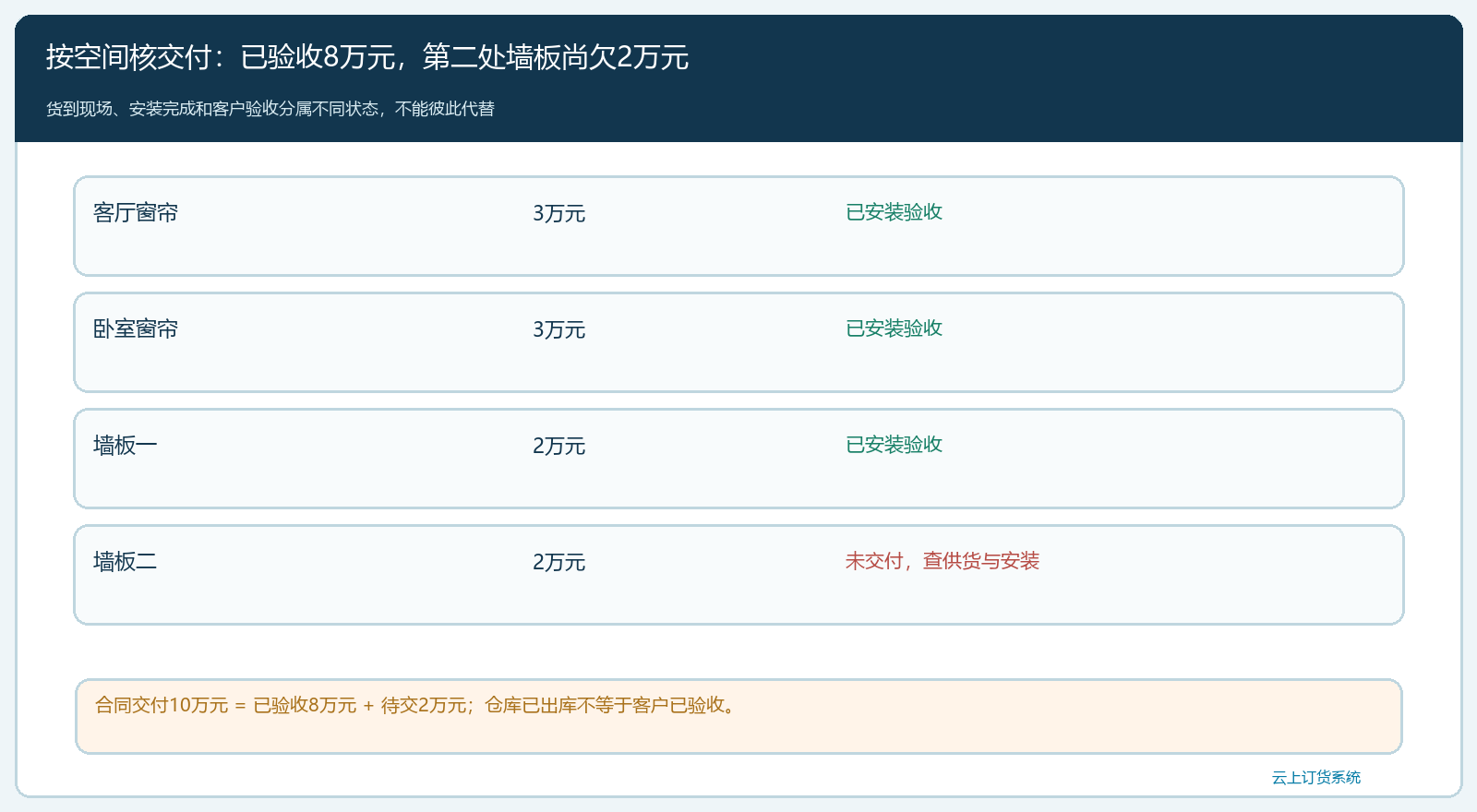

项目四项交付的实际验收和未交内容

图2:两套窗帘与第一处墙板验收价值八万元;第二处墙板两万元仍未交,须继续追采购、到仓、安装与整改状态。

到期应收与合同未收分开算,才不会催错款

财务先核付款节点是否触发。签约定金三万到期且已收三万;两套窗帘都验收,因此中期款四万到期,客户只付两万五千元;尾款三万须等两处墙板均验收,现时尚未到期。于是到期应收为七万元,累计已收五万五千元,到期未收一万五千元。合同未收总额则是十万减五万五千,等于四万五千,其中一万五千元已到期应催,三万元尚未达到合同条件。若合同中另有逾期、抵扣或验收争议,应按具体约定核,不能仅用本例数字直接给客户下结论。

这个项目交付价值已达八万元,资金累计到帐五万五千元,两者相差两万五千元;但“两万五千元差额”并不等于全部逾期款,因为交付价值与收款节点并非逐件一对一。第一处墙板虽然已交,但尾款约定的是两处墙板都验收;当前只能对已经触发的中期款核欠一万五。老板可同时看四个数:合同总额十万、实际验收八万、累计收款五万五千、到期未收一万五。少任何一个都容易把经营风险看错:只看验收会误判现金回流,只看收款会忽视后续交付,只看合同未收会误催尾款。

销售催款时应带上触发凭证:两套窗帘对应的验收日期、合同中期款节点、四万元应收、两万五千元到账与一万五千元未收。财务收款不能只记一笔“客户转账两万五”,还要明确它是第二阶段的一部分,未冲定金或第三阶段尾款。若客户转账未备注项目,财务应核收款主体、金额和销售确认,再分配到正确项目;暂无法确认时列待认领款,不要随手冲掉最老的应收。部分到账后,项目经理按合同及公司风控规则决定第二处墙板是否继续安装,不能由系统状态自动替企业决定停工或放行。

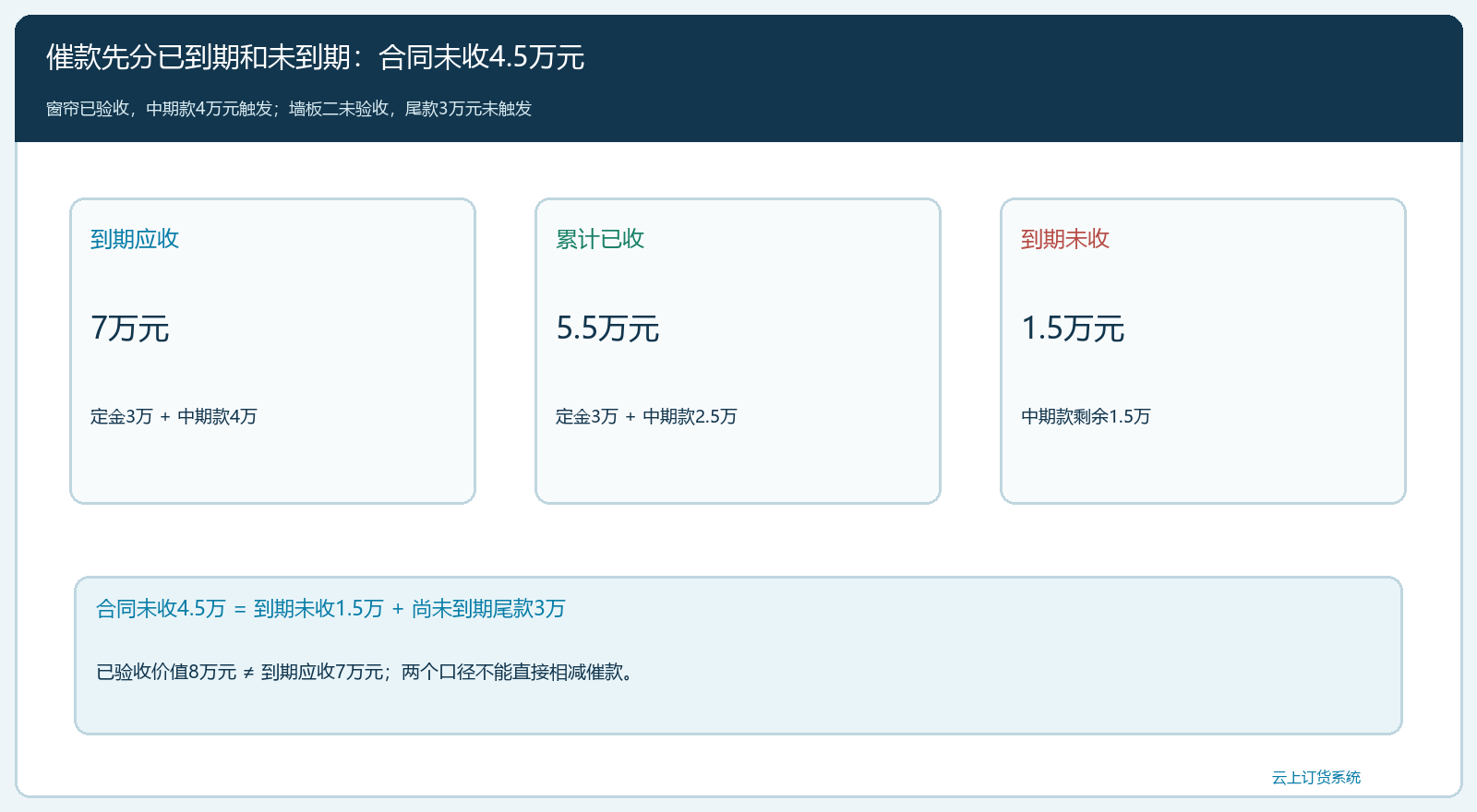

项目到期应收、未到期与已验收价值

图3:合同未收四万五千元拆为中期到期未收一万五与尾款未到期三万,不能直接催收全部四万五。

增项、减项和延期要留版本,不能改掉旧阶段历史

若客户在第二处墙板施工前新增一面墙板,销售先量尺、报价并让客户确认变更,再把新增的商品、价款、交期和付款节点加到项目的新版本。未经确认时,不能把原合同十万改成十八万、也不能先请采购按“肯定会加”下单。新增项若有独立验收条件,别把原尾款三万与新增项混成一个不能解释的项目余额。变更前已交的八万元和已收的五万五千元仍是历史事实,不因新报价而被覆盖。

如果第二处墙板延期是供方加工延误,采购和项目经理要记录原承诺日、新可交日与供方反馈;若是客户临时不具备入场条件,记录客户确认的改期。两种延期的责任和费用不同,但都不能虚报为已交。若第一处墙板安装后因质量问题拆下重做,已验收记录、客户提出异议的时间、整改安排和复验结果都要留;不能把已交二万元直接删去,仿佛原交付没有发生。财务若在整改期间需暂停或调整款项催收,也应与合同和客户确认一致,不能靠仓库反向修改旧出库单“做平”。

项目结算时,财务不仅看金额,还应核按哪个版本签约、哪些变更已生效、每笔收款冲哪个节点、哪些退差或补款仍待处理。对于分阶段施工,最容易漏的是小额增项和中途退差:安装团队口头多做一处,销售没有客户签字,仓库已经耗材;或客户取消一处,财务仍保留原尾款。这类差异需回到有客户确认的变更单,分别影响合同金额、交付内容和收款节点。

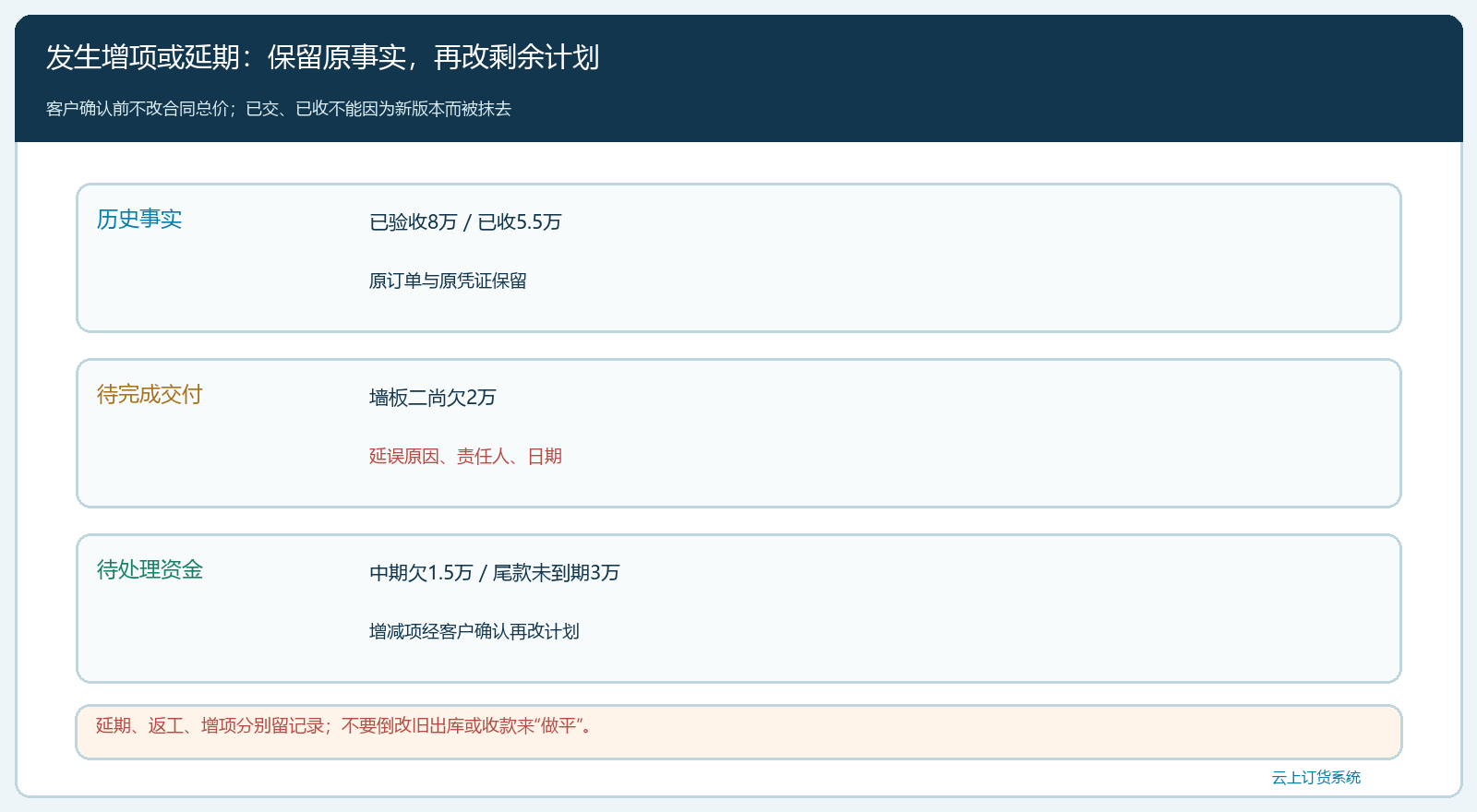

项目变更、延期与原阶段记录的关系

图4:已验收与已到账保留历史;变更只改变确认后的剩余交付和付款计划,延期与整改另留责任和截止时间。

每周按空间、节点和负责人核一次项目余额

项目经理每周从原订单拉出四项交付,逐项核合同数量、已到仓、已送、已安装、已验收、待整改与未交价值。财务从同一项目拉出三个付款节点,核触发依据、应收金额、实收金额、未收金额和收款凭证。两人对表时不强求“已验收八万必须对应已收八万”,而是检查具体节点为什么到期或未到期。对第二处墙板两万元,项目经理说明确切卡点与下一次可交日期;对一万五千元中期欠款,销售说明客户答复和下次跟进时间。负责人看到的才是行动清单,而不是两列静态余额。

试跑可选一笔两三阶段的真实项目,至少覆盖一次部分收款、一次某空间延期和一次最终验收。财务应能在不打电话问销售的情况下解释一万五千元为何到期、三万元为何未到期;仓库和安装应能从原项目找到未交的第二处墙板,说明物料在哪里、谁负责、预计何时完工。若仍需翻不同微信群才知道客户是否验收,就应把客户确认凭证与原项目记录补齐,再扩大到更多项目。

“钱没有全收、货也没有全交”要拆成两种责任

这个示例在当前时点的真实结论不是一句“项目差四万五千元”。收款方面,第二阶段到期四万只收两万五,销售和财务要推进一万五千元;第三阶段三万未达验收条件,不应视作逾期。交付方面,第二处墙板两万元未验收,采购、仓库、安装和项目经理要推进交货与复验。两条线互有影响:延期可能延迟尾款触发,欠付中期款又可能触发合同约定的施工控制,但谁先采取什么行动仍须按合同和客户确认决定。把这两条责任分开,老板才知道该催款、该催供应商,还是先解决安装验收。

商猫云链中的客户、定制商品、报价、订单、采购、发货、收款及售后记录可以支持这样的项目业务链。系统是否有适用于当前企业的阶段款自动到期判断、项目安装验收和版本化变更,要以实际配置与流程核实;无法自动完成的环节,应留可追溯的项目附件和负责人,而不是将人工约定藏在聊天记录。最终验收标准是从任一款项能找到触发的合同节点和客户交付凭证,从任一未交空间能找到对应金额、物料与下一责任人。这样项目总额再大、周期再长,未收与未交都能分别说清。

了解相关系统能力

结合业务规则,查看对应功能与实施方式。

行业方案 →项目实施 →咨询项目顾问 →

继续了解定制产品、软装项目与眼镜参数交付方案

让成熟产品,服务您的业务

聊聊您的经营模式、业务流程与源码接管需求。

联系项目顾问

添加售前顾问微信

商猫云链售前产品顾问微信二维码

微信扫码添加产品顾问,沟通业务场景、源码授权、定制开发与独立部署需求。

电话咨询:0755-2665-9381
