定制产品、软装项目与眼镜参数交付方案

软装定制单确认后改尺寸或材质,怎样核对新旧要求与订单变更

文中场景与数据用于说明业务处理方法。

一家软装商为酒店客房订做遮光窗帘,客户先确认了A面料、每套两幅及窗位尺寸,商家据此报价并安排采购。几天后,酒店设计方要求把主卧窗宽从3.20米改为3.60米,同时将A面料换成更厚的B面料。销售只在群里回了“可以改”,采购却已经按A面料下单,加工方还拿着旧尺寸准备裁剪。此时最危险的不是系统里有没有“修改”按钮,而是三方都以为自己拿到了最终要求:客户以为价格和交期不变,采购以为旧料照买,加工方以为旧尺寸照做。真正的改单必须回答:客户原来确认了什么、现在具体改什么、哪些材料和工序还可撤回、差价与新交期由谁接受,最终采购和加工拿到的是否同一个版本。

先冻结原确认版本,逐项比对而不是覆盖旧备注

从原销售订单找到客户、项目、房间或安装位置、每一商品行和确认凭证。窗帘这一行至少核成品宽高、幅数、面料编号与色号、遮光或阻燃等选配、轨道与安装方式、数量、计价单位、单价及交付节点。不要只写“主卧改大一点”:3.20米究竟是窗洞宽、轨道长度还是成品展开宽度,含不含侧边褶皱和裁切损耗,决定用料和安装是否完全不同。现场复尺、设计图、客户签字版与系统定制参数有冲突时,先指认哪份是原成交依据;报价人员不能根据最新一张聊天截图反推当时已确认的尺寸。

新要求做成与原版一一对应的差异记录:项目位置不变,原成品宽3.20米、新成品宽3.60米;原面料A、新面料B;数量仍两幅,轨道是否同步变长另列一项。每一项标注提出人、提出时间、依据图纸或复尺记录、影响的销售商品行,以及客户确认状态。保留原版和新版本号,例如V1为原确认版、V2为待确认变更版。V2还在测算时,V1并未自动作废;但采购和加工要收到“该位置暂缓执行”的明确通知,否则他们会继续按V1投入材料。客户要求改的是一个房间,不应把整单其它已确认的窗帘行一起重报或暂停。

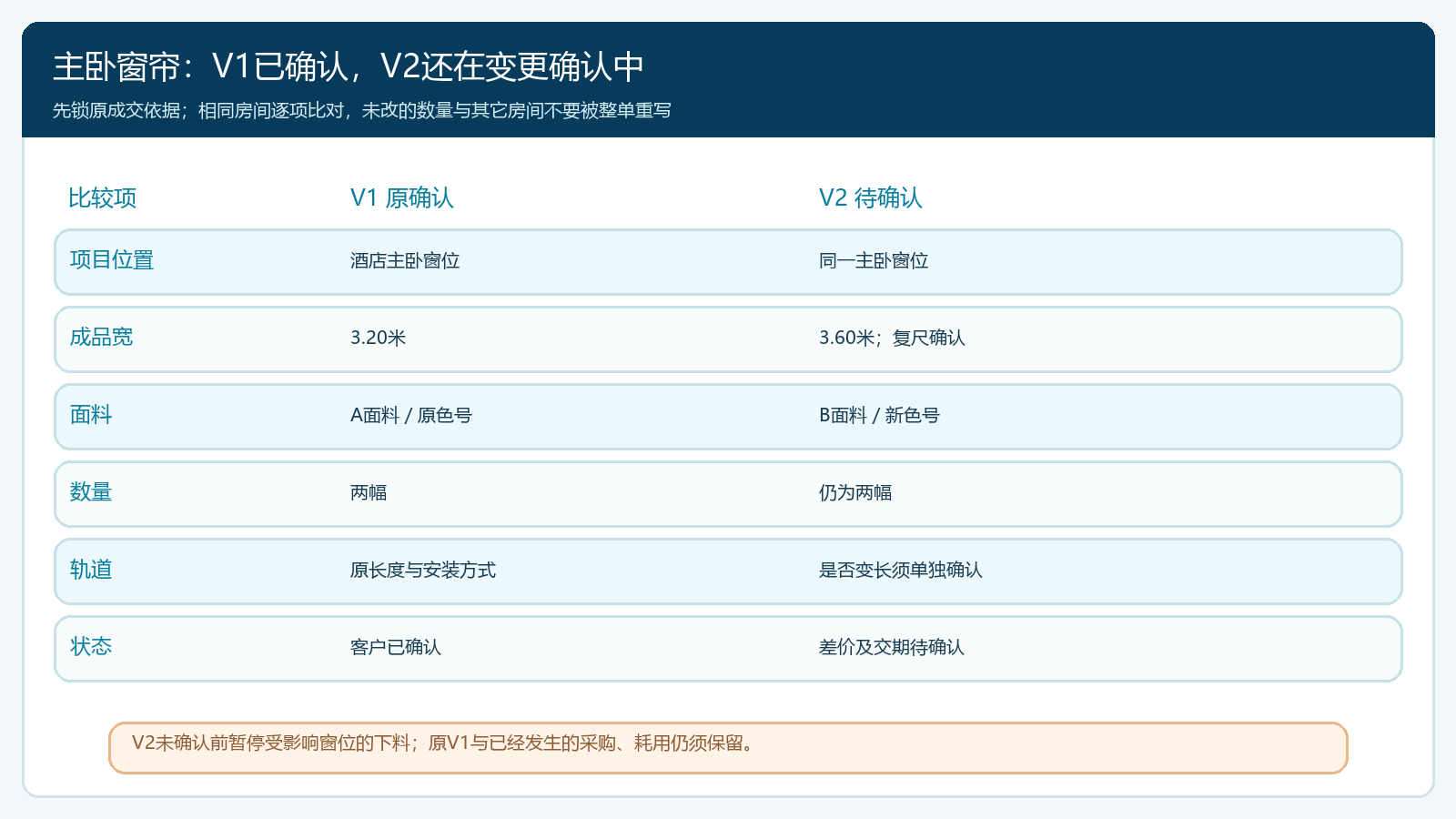

软装定制单旧版与待确认新版逐项差异图

图1:房间位置、尺寸含义、面料编号、数量及轨道单独列出;没有改变的项目也要写明,避免整单被误改。

商猫云链的定制商品能力可在商品配置与下单时记录定制参数,销售订单明细也有查看定制参数的入口,订单快照会保留相应参数信息。这些记录有助于找原单的成交参数,但不等于客户后来提出的V2已自动获批,更不证明外协厂已经停止V1。若原订单的关键参数只写在自由备注里,下一次再报价、重订或处理争议很难逐项比较;企业应把可标准化的尺寸、面料、颜色、安装选项放进适当的定制参数,图纸、复尺和确认文件则按业务约定保留编号或附件。不要宣称系统有完整软装排料、版型设计或工程安装能力;这些仍需专业岗位负责。

先查执行到哪一步,再决定是改单、停工还是售后

同一句“把A面料换成B面料”,发生时间不同,成本和处理路径不同。若材料尚未采购、加工尚未接单,销售可按新参数重算报价与交期,待客户确认后再执行。若A面料已采购但未裁切,采购要向供方核能否退、换或用于别的订单;能退也要查退货运费和退款节点。若已经裁剪或缝制,原材料和人工可能无法恢复,应先暂停未完工部分,记录已发生的耗用、可复用余料、加工进度和返工可能。若已经安装并验收,变更通常更接近追加、返工或售后,不宜在原订单上抹掉已交付的历史状态。

执行状态必须由各岗位拿原单和实物核实。采购单创建了,不代表供应商已发货;仓库显示已入库,不代表面料还没裁;加工方说“还没做完”,不代表没有已经切断且不能退的布。对酒店例子,应由采购说明A面料订购与收货数量,仓库标出可用和已领料,加工方报每一幅已裁尺寸及剩余材料,项目经理核安装排期。把这些信息按房间和商品行汇总,才能知道V2是否可以直接替代V1,还是需要V1剩余部分止损并新增一笔差额任务。

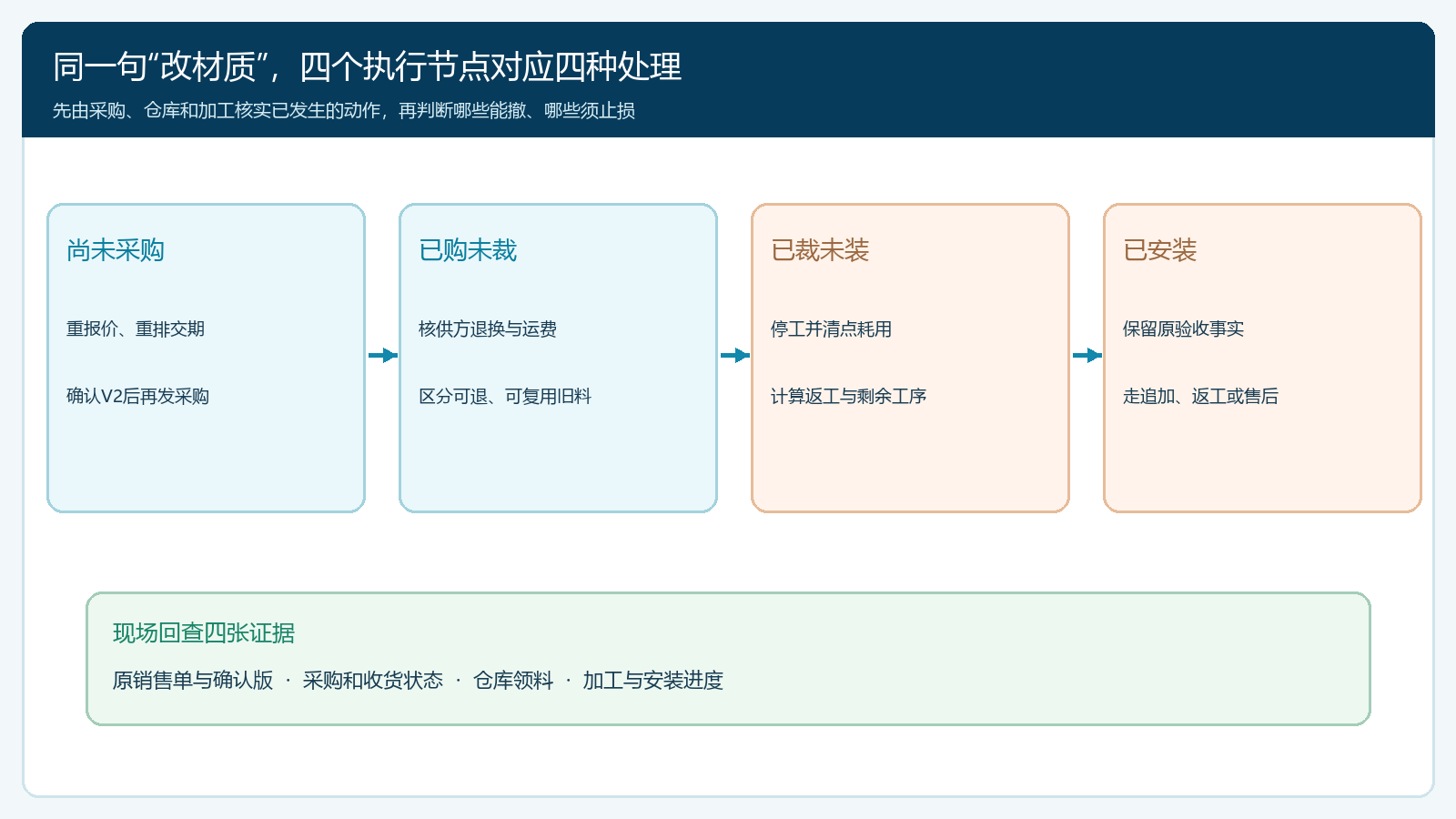

软装定制变更按采购下料安装阶段分流的决策图

图2:未采购、已采购未裁、已裁未装和已安装是四种不同边界;是否可撤、谁承担损失须回原记录判断。

停工也不能只在业务员电话里交代。至少写清暂停的项目位置、旧版本号、暂停范围、下次确认时间和接收人。供方收到的是采购暂停或变更,加工方收到的是下料暂停,仓库收到的是该批材料暂不发料;三者动作不同。若客户仍未确认V2,企业不能把所有旧任务直接删除,后续既追不到原承诺,也查不出已经支出的成本。若同时有紧迫交期,可以让不受影响的客房继续按V1生产,只有变更房间进入等待区,减少整单停工损失。

差价与交期要按变更原因拆开,不能用“补一点钱”概括

新尺寸和面料影响的不止商品单价。报价应按可执行V2重新核面料用量、幅数、工艺、辅料、运输、安装以及预计损耗,再与V1中尚未执行、可退或可复用部分对比。演示一笔变更:原确认价1800元,V2增加B面料及制作费用360元;A面料已有120元不能退回,但其中50元可用于下一单,则待处理净损失为70元。新报价若写“加430元”,必须说明360元新增履约成本与70元旧料损失各是什么,谁承担旧料损失还要回合同、测量责任及双方确认。不能因为系统中有一个差额字段,就把70元自动向客户收费。若原尺寸系商家测量错误,责任结论可能与客户主动改设计完全不同。

付款也要沿原成交条件核。客户已付定金、未结尾款时,变更可以影响后续应收,但不能把旧定金当作新增收入;若要退款或追加收款,金额应对应被确认的变更单和已收记录。税票、结算及合同责任由财务按真实交易处理,系统订单金额变化本身不能证明双方已同意变更。报价有效期同样重要:B面料只保留三天库存,客户一周后才确认,采购须再核价格和交期,不能直接执行已经失效的V2报价。

新交期从供方B面料可到仓时间、加工重新排期和现场安装窗口推算。若酒店仍要求原安装日,销售必须说明需要加急采购或分批交付、成本由谁承担,并在客户确认前不要承诺“保证不影响”。客户确认材料与尺寸、差价和交期应在同一版方案里完成;只签了新尺寸却没确认新价格,或只接受加价却没同意延期,都不是可向后续岗位发布的完整版本。

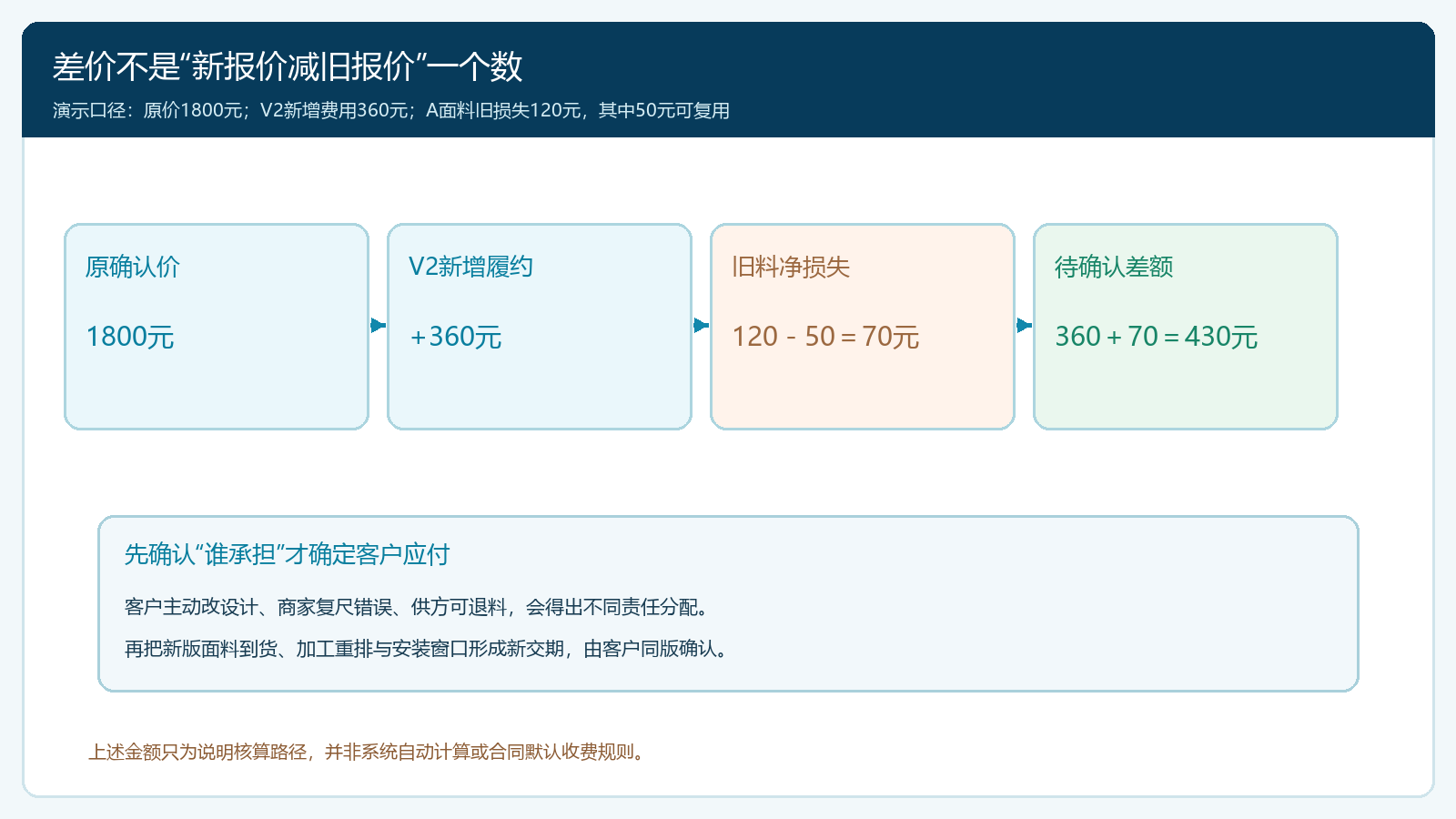

软装改单从旧价旧料到新报价与新交期的核算桥图

图3:新增履约费用、可退可复用旧料和无法撤销的成本分别核算,责任确认后才形成客户应付差额。

让销售订单成为版本索引,而不是让各岗位记住口头最新消息

内部可用原订单编号加变更版本号建立一张对照表,载明客户确认文件、参数差异、金额和交期变化、采购及加工状态、生效时间和批准人。若租户当前允许在相应阶段修改订单商品行或参数,应先核订单状态、关联出库及付款,再按已确认版本执行,并复核变更后的定制参数、数量、价格和操作记录。若订单已进入不适合直接改写的阶段,保留原订单,按企业现有的调整、追加、退补或售后路径记录差异,同时把新单与原单互相标注。不能为了让页面“看起来是最新版本”而直接覆写已生产或已结算的历史事实。

产品代码中能够确认的是定制参数可形成订单明细与快照、销售订单详情可查看参数;订单也有编辑和操作日志相关实现。但这不足以承诺“客户提交V2后,系统自动拦截旧采购、撤回已下料任务、生成差价并通知安装队”。是否有适合当前租户和订单状态的改单入口,必须用一笔测试订单逐项验证。没有自动联动的环节,企业应以受控变更记录和明确的人工确认完成交接,不能把口头通知当作系统已经改过。

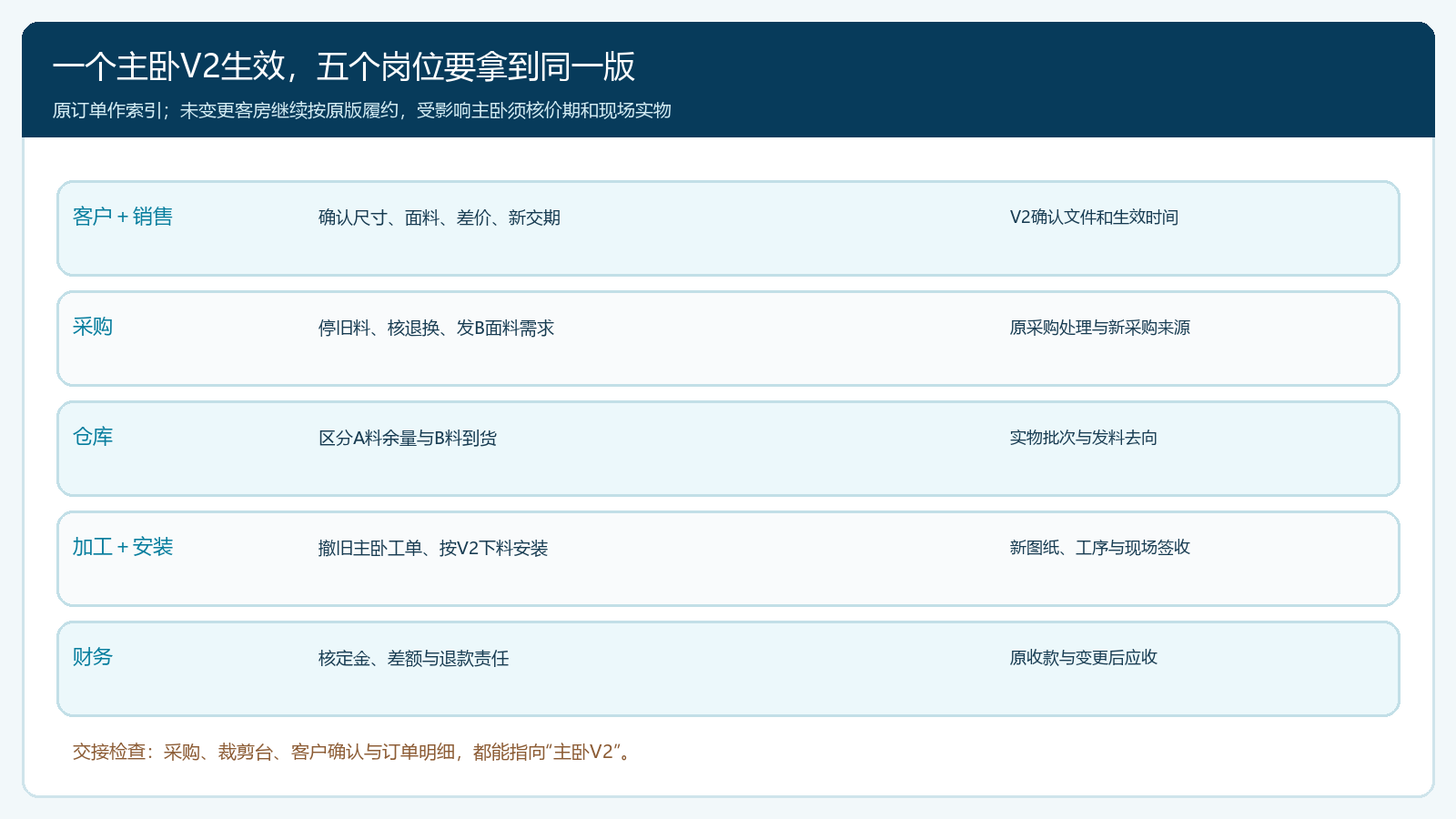

客户销售采购仓库加工财务围绕同一变更版本的交接泳道图

图4:销售归集确认版,采购与加工核可撤范围,仓库核实物,财务核差价;每人回写同一个原单和版本。

按酒店案例,销售发布“主卧V2生效”时,采购对A面料原采购写明退换或留用结论,再按B面料新需求采购;仓库区分A料剩余和B料到货,防止混发;加工方收走V1主卧工单,按V2图纸与尺寸下料;项目经理据此重新排安装,财务按客户确认的差价和旧料责任核收款。其它客房没有变化,继续使用各自原确认版。上线试点时最值得抽查的不是页面里是否多了一个“V2”标签,而是现场裁剪台的纸张、供方采购指令和客户确认文件是否都指向同一房间的同一版本。

交付验收要回到新确认内容,旧版与已发生成本都要能追溯

安装前逐位置做一次“版本核对”:现场复尺与V2尺寸对应,面料色号与V2样板对应,数量与门店或房号对应,已采购和已加工的材料不与其它项目混用。客户签收时记录实际安装的尺寸、面料、数量、完成日期及差异,分批交付要分批签,不能一间房完成就把整单改成已交付。若安装人员仍拿到V1材料,要先停装、查仓库发料和加工工单,不要让现场用“差不多能挂”替代客户确认的材质或遮光要求。

若客户到安装日再提出第三版修改,仍从当前已生效的V2向V3做差异,不重新把V1当基线算一次旧料损失。原订单、V1、V2确认与执行记录必须保留;新版本只对明确房间和生效后的未执行部分生效。质量问题与客户主动改设计也要分别处理:尺寸系商家复尺错误,需要评估返工责任;客户主动换颜色,依据合同和当前生产状态谈补价与交期。把两类问题混成“客户改单”,会让客户对账和项目毛利同时失真。

先在一类定制品上试跑,验收“最后确认版”能否真的落到实物

企业可先拿两笔窗帘试单验证。一笔在采购前改尺寸,检查V1、V2报价和客户确认是否完整、采购是否只收到V2;另一笔在材料已采购且部分下料后改材质,检查停工生效时间、可退与不可退成本、客户承担范围、生产重启和新交期。每笔都沿客户确认、订单参数、原采购及退换、仓库发料、加工单、安装签收和收付款回查。若销售说V2已确认、加工台却只有V1图纸,闭环并未完成;若系统订单价改了、财务没有新的收款或退款依据,也不能判为结清。

复盘可看四个具体结果:新版本发布后仍按旧版生产的次数、未解释旧料损失、报价确认到重新开工的时长、按新承诺交付的比例。数字改善要能从原单抽查,不是因为员工把困难变更另记在微信里。商猫云链在这条链里提供定制参数、订单明细与交易记录的共同索引;专业测量、设计适配、合同责任、可撤采购判断和加工放行仍需人来确认。做到每个房间只有一个可执行版本,并且旧承诺和旧成本仍可解释,才值得把同样方法推广到沙发面料、墙布或更多项目。

了解相关系统能力

结合业务规则,查看对应功能与实施方式。
