一位软装客户要在开业前装好六扇窗帘。销售赶着成交,订单里写了六套主品,仓库当天发货,客户现场拆包才发现两扇窗的轨道固定件不对,另一扇缺挂钩。销售说“配件一般都在包装里”,仓库说“按订单只拣了六套”,安装师傅说“装不上就算没交付”。急单最容易暴露的问题不是速度慢,而是每个岗位对“六套”包含什么有不同理解。要减少漏件,先把主商品、必备配件、可选配件与安装服务拆成客户能确认的清单,再让订单、拣货、装箱、签收沿同一清单执行。商猫云链可以记录商品、定制参数、订单与出库信息,但成套规则和责任边界必须由企业按真实产品先整理清楚。
先画出主品要交付成功的依赖,而不是先催仓库发货

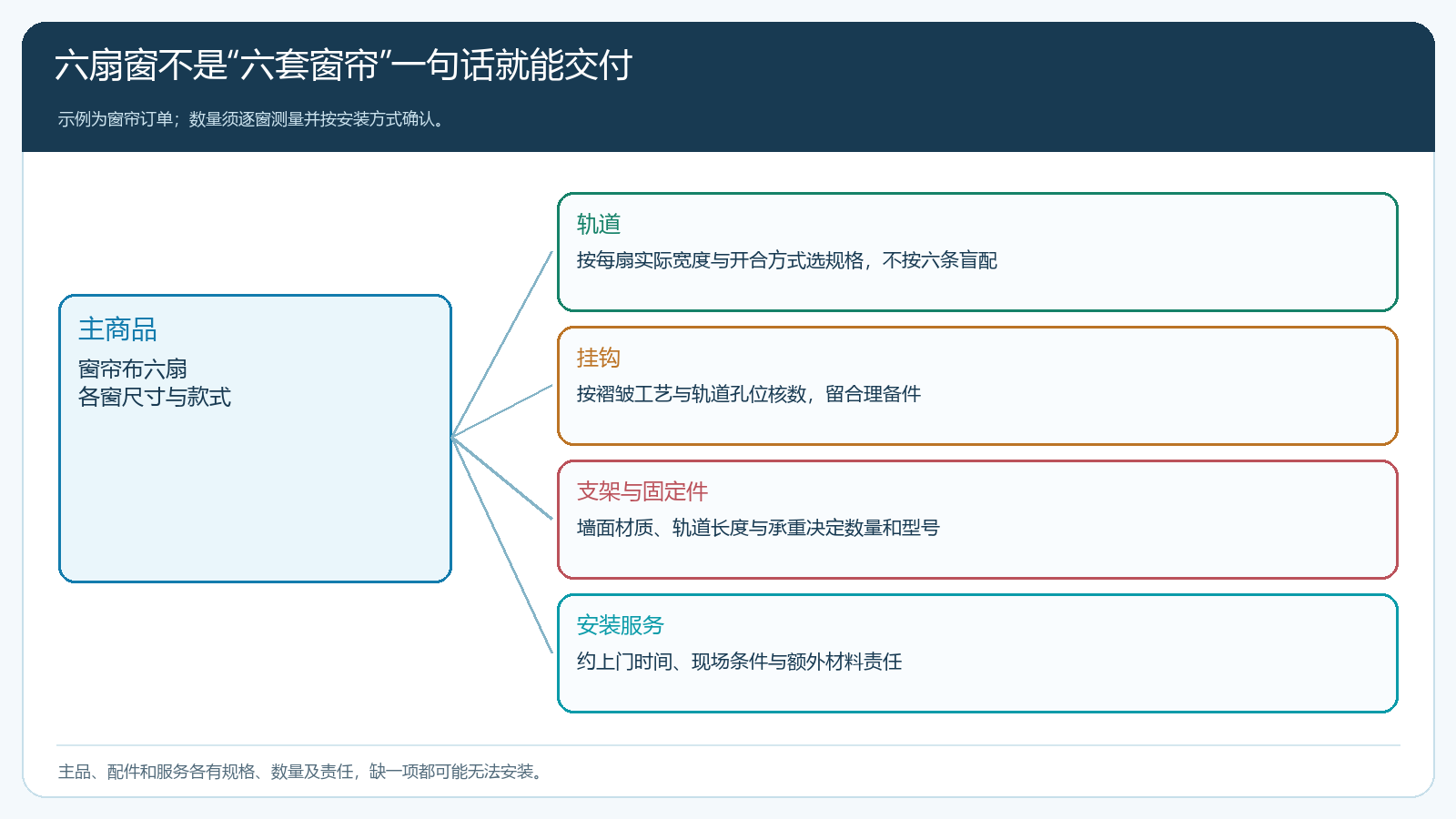

六扇窗帘不一定需要六条相同轨道。落地窗与小窗宽度不同,单开和双开方式不同,墙面材质与承重不同,挂钩数量还与褶皱工艺有关。若销售只把“六套窗帘”作为一个商品写进订单,仓库不知道哪一套配哪条轨道,更无从判断固定件型号。图1把主品分到轨道、挂钩、支架固定件与安装服务四类依赖;这不是一张让客户填满的技术表,而是销售在量尺后必须核实的交付条件。商品可以在系统里分SKU管理,也可以按定制产品参数记录,但最终要能生成明确的客户确认项目和仓库可拣项目。

图1:每类配件数量取决于尺寸、安装方式和规格,不能按主品数量盲目乘六。
企业还应区别“标准包装内含”与“另购配件”。某品牌轨道自带若干螺丝,但墙面是空心砖时可能需要另一种固定件;同一款窗帘更换为电动轨道,又增加电机和电源要求。商品资料里要写标准包装内容、适用限制以及不含项目。若供应商调整包装,采购和仓库须通知销售更新清单,不能继续用旧话术报价。对客户说“都包了”必须能落在订单价格和履约责任里,不能把安装师傅现场补买材料当成默认解决方案。
急单还应先核哪些配件有现货。主布能当天做完,轨道需三天,整套便不能承诺明天安装;若客户愿意先交布料、后交轨道,订单必须明确分批交付与安装时间。供货和安装的时间轴如果分开,销售不应只拿主品发货日当成客户项目完成日。客户真正支付的是“按期可使用”,不是“仓库按期把最大件发出去”。

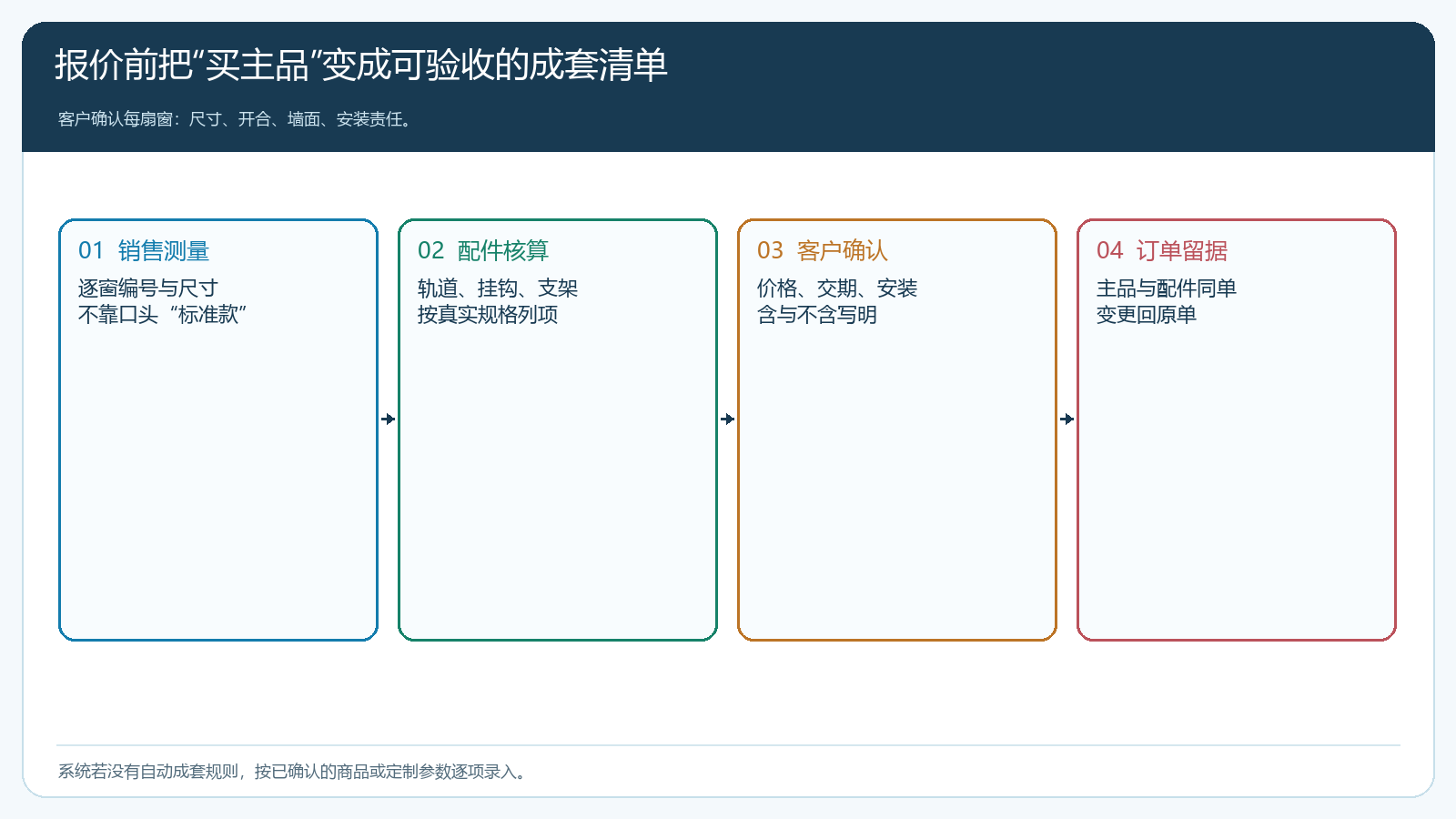

报价前按使用位置逐项核,成交后把变更回写原单
给六扇窗编号,逐扇记录宽高、开合方式、轨道类型、墙体条件和安装地点。报价清单把布、轨道、挂钩、支架、运输和安装分别写明含与不含的数量和价格。客户确认的不是“总价看起来合适”,而是每个位置最终能否装好。图2将测量、配件核算、客户确认和订单留据连在一起。企业若有定制产品模块,可用其适用的规格与参数辅助录单;若未配置自动配件计算,仍应由销售按产品工艺核数并录入可执行的订单明细,不能假设系统会自动补齐一切小件。

图2:报价确认先于仓库发货,口头“标准套”必须转成逐项可拣可验收的内容。
客户临时说“其中一扇改为双开”,销售要重新核轨道、电机或挂钩等受影响项目,确认差价和交期后在原订单关联的变更记录里处理。若改动只留在微信,仓库拿到旧单仍会按单开装箱。急单可以压缩内部等待时间,但不能跳过客户确认。对标准套装商品,可维护明确的套装SKU或关联配件清单,并在变更时重新核;对个性化订单,每个参数选择可能改变配件组成,尤其要让生产、采购和拣货看到同一版本。销售版本、仓库版本、客户签收版本不应是三套各自正确的文档。
还有一个容易忽略的边界:赠送配件也要上清单。销售说“多送两包挂钩”,仓库若看不到订单或经审批的赠品项,就会按标准数量出货;客户以为免费配件已包含,双方在现场争议。赠品有库存和成本,不应只以备注替代明确数量。若配件由安装方自带,也要写是谁供、何时到、少件时谁补,而不能在订单里消失。这样的清单不是增加文书,而是减少急单交付当天的停工和扯皮。

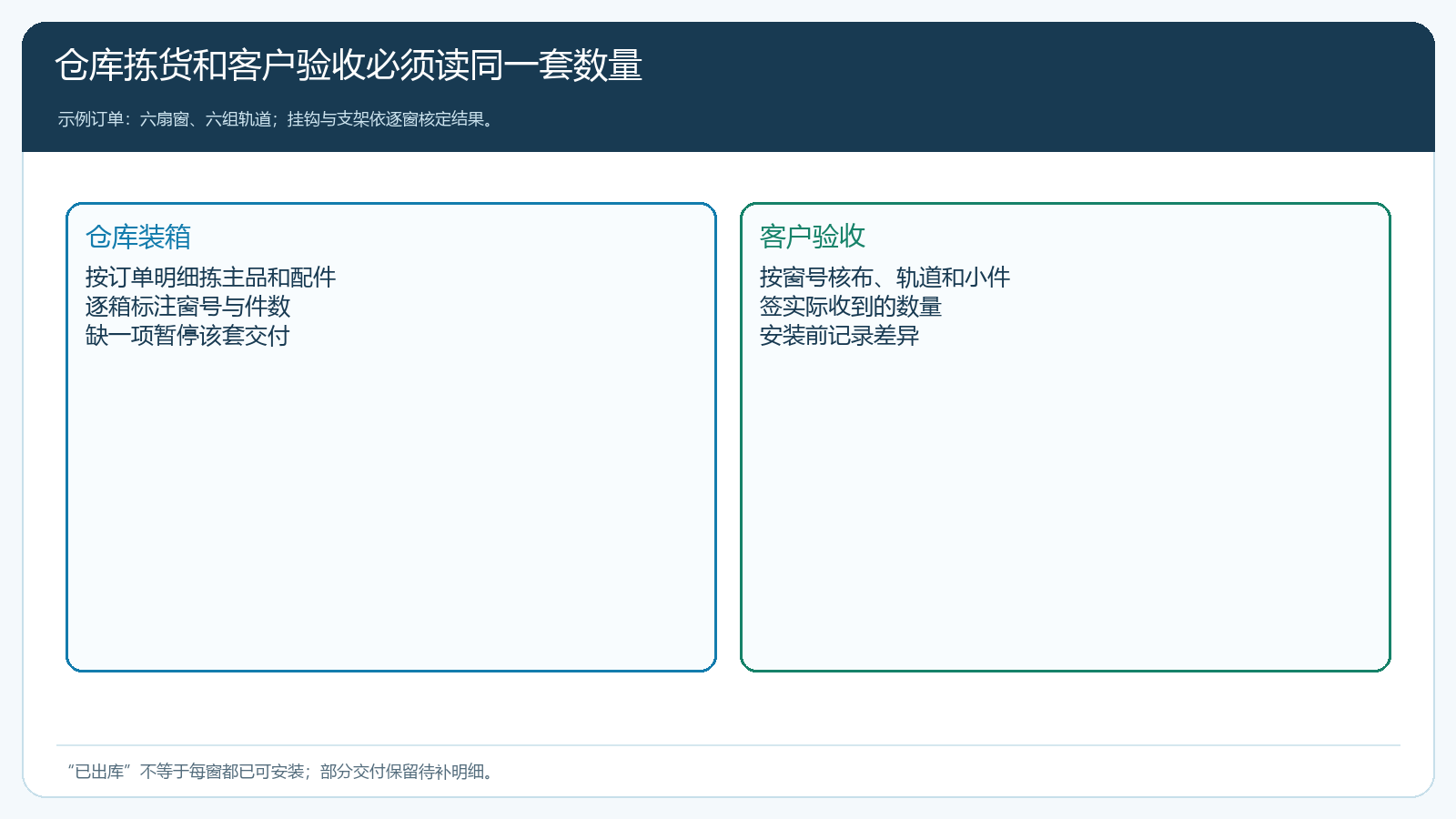

拣货按“位置+配件”装箱,验收也按这个顺序核
仓库拿到已确认订单后,应按每扇窗或每个安装位置拣主品和配件,标出箱号、位置、件数,缺一项就在出库前提示销售与采购处理。图3左侧是仓库装箱清单,右侧是客户验收清单,两边都来自同一订单版本。这样客户收到六包布、六条轨道和若干小件时,能知道哪些属于第一扇、哪些属于第二扇,而不是让安装师傅从混装袋里猜。若需要分批交付,先交的主品与待交的配件仍在原单保留未交数量,不能因为主品出库就把整单标成可安装完成。

图3:仓库与客户用相同位置和数量核单,才能在现场快速定位少了哪一件。
装箱时可把小件放透明袋,袋上标清订单号、安装位置和配件数量,再拍摄装箱记录;配送签收时客户或安装方按箱核外包装与明细。拍照只是辅助证据,不能代替实际交接。若现场发现少两只支架,客户应标记未收数量;安装方不能为了赶工从别的窗拆用支架,使另一处之后再缺。仓配收到差异要核原拣货、复核、装车和客户签收节点,区分没装、装错、短送或现场遗失。对高价值或安全相关配件,单件编号和适用型号也要核,数量一样不代表型号一定正确。
客户验收时还要区分“商品到齐”和“安装完成”。布、轨道、小件都收到,但现场墙面不符合预期导致不能安装,这是条件差异;轨道少一条,则是交付数量差异。两类问题的责任、补救时间和费用不一样。订单可以先记实收货物,安装结果另有服务记录,不应为了让销售业绩过关要求客户在未装好时签“项目完工”。若合同约定安装后验收,资金节点也应与真实完成状态一致。

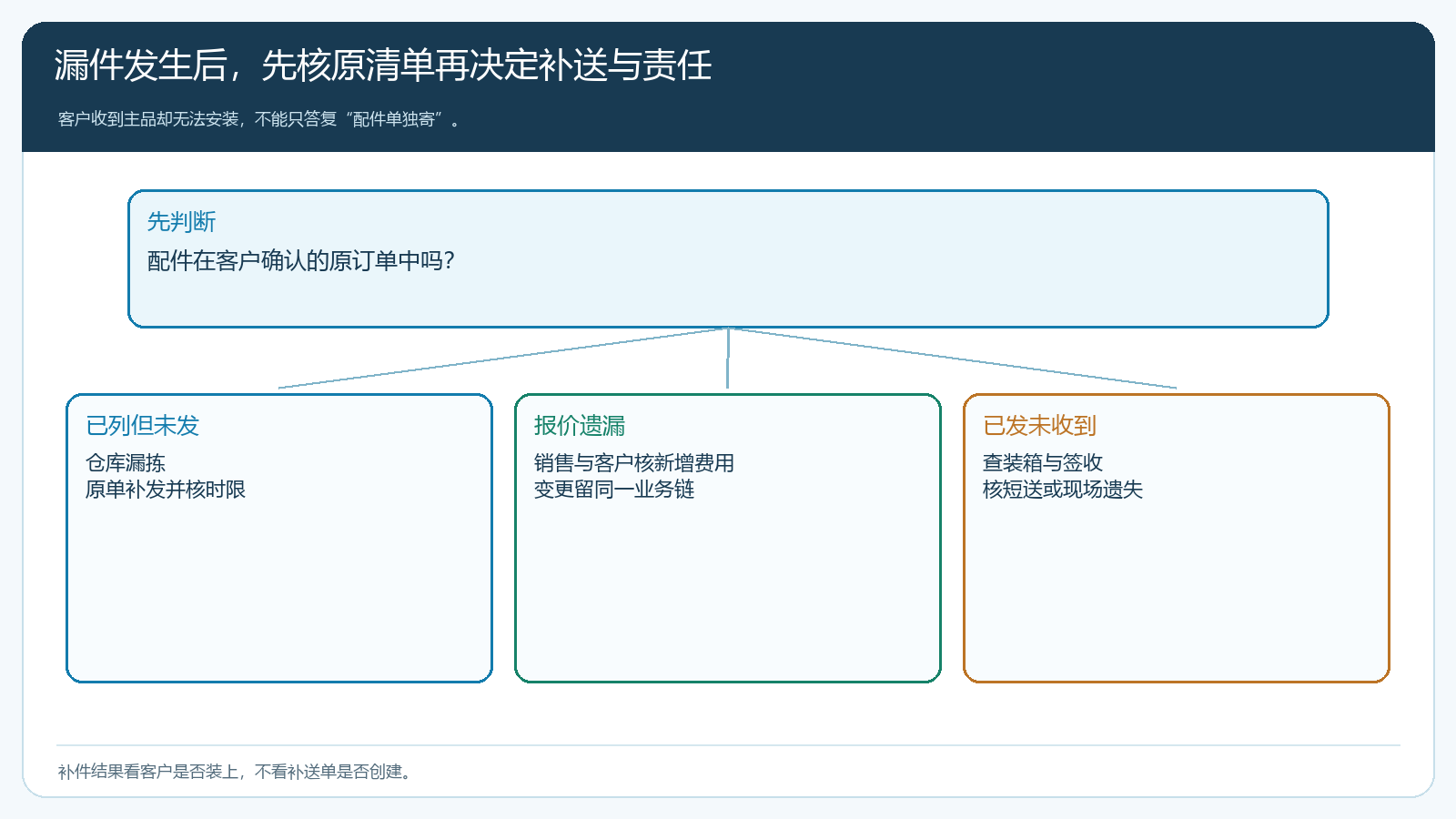

漏件发生后先查它有没有列在原清单里
图4把“配件在原订单中吗”作为第一判断。若明确列了却没发,是拣货或配送差异,企业按原单补发并核客户停工损失;若销售报价时遗漏,要与客户核新增配件及价格,不能未经确认就让财务补收;若仓库能证明已发、客户说未收到,则核装箱和签收证据,不能直接推给任何一方。补送单要关联原订单和原安装位置,不能另开一笔看似新成交的销售单掩盖错误。客服回答客户的应是缺哪个配件、什么时候补、是否影响安装,而不只是“已为您登记”。

图4:漏件归因从客户确认清单开始,补件结束以客户实际可安装为准。
短送后的补件优先级取决于客户使用时间。商场开业前一天缺固定件,可能需要当地采购并当天送到;普通家庭装修尚未到安装日,可按下一线路补送。服务补救的加急费用若来自企业漏配,应在原单成本中体现,不能记成“客户临时要货”。若漏件导致安装延期,销售、仓库、采购、安装方要约定同一个新完成时点,由一位负责人对客户说明。各部门分别说“我的环节完成了”,客户仍装不上,这笔业务就没有闭环。
用一组常卖组合试跑,逐渐建立成套规则
从最常卖的十种组合或一个定制品类开始,选最近发生漏件的订单,把实际漏的配件倒推到报价、商品资料、订单录入、仓库拣货和客户验收哪个节点。为每种常用组合建立“主品+必要配件+适用条件+不含项目”的检查表,销售和仓库共同确认。再用三笔试单验证:标准配置、客户变更配置、部分配件缺货。客户手机商城能看到商品与规格,但复杂定制项需要销售按实际方案确认;管理端订单与出库应保留确认结果。若试单中销售仍须口头解释“这条轨道要另买”,说明产品展示或报价清单还不够清楚。
复盘指标不要只看漏件投诉笔数。要看每百个安装位置的配件差异、因漏件造成的二次配送与安装改期、客户最终可用时间、补救费用和退货。若投诉下降只是安装师傅自己垫付小件、费用没有回到订单,问题仍在。若标准组合的准确率提高,却在非标墙面频繁出错,应把测量和适用条件前移,而不是增加一个万能配件包。库存层面也要核常用小件是否足量且型号清晰,缺货时销售不能假定仓库总有“类似的”。
把销售组合、拣货与客户验收连成同一清单后,急单可以更快:客户确认一次、仓库按版拣一次、现场按版收一次,异常也能沿原单定位。对企业真正有价值的不是把“成套发货率”写成漂亮报表,而是客户在约定时间能把货装上、用起来,企业不再为低价小配件支付高昂的补送和停工成本。系统负责把商品、订单、出库与服务过程留在可核对的记录中,成套关系和现场适用性仍需懂产品的人持续维护。
